冲刺四季度,奋斗正当时——工程管理事业部重点项目迎来新进展 发布日期:2022-11-02 浏览次数:2927 |
进入四季度后,工程管理事业部持续加大马力,铆足干劲,抢抓工期,奋力推进各大项目建设。10月24日,位于江阴市华士镇华西村的申张线纺织大桥主桥钢桁架顺利完成吊装。10月28日上午8时18分,望江立交西接线工程首件钻孔灌注桩正式开钻,拉开了工程全面开工大干的序幕。
一、申张线纺织大桥主桥钢桁架顺利完成吊装
施工监理控制
大桥主体采用下承式钢桁梁结构形式,主桥上部结构下承式钢桁梁主桁采用带竖杆的华伦式三角形腹杆体系,采用85m单跨简支钢桁梁,节间长度8.4m,主桁高度11m,使用高强螺栓共30672套,总重量达766t。

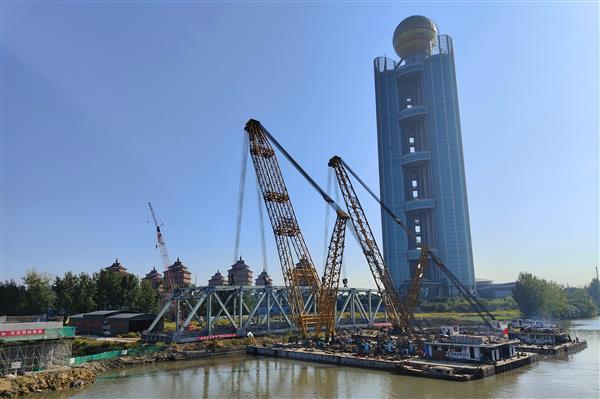

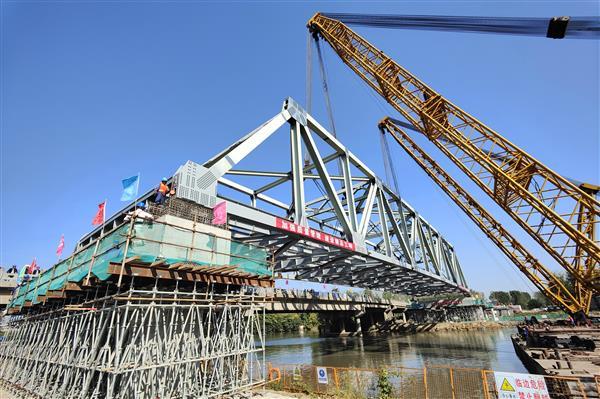

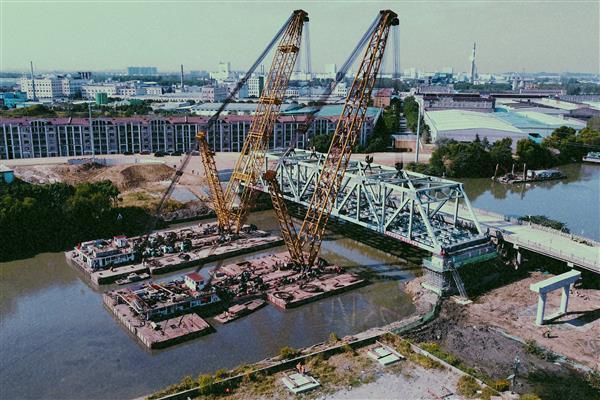

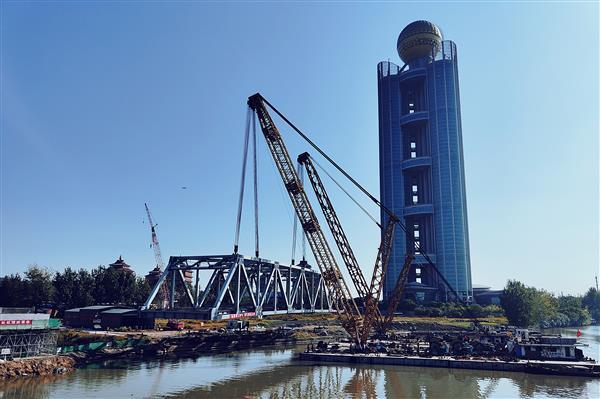

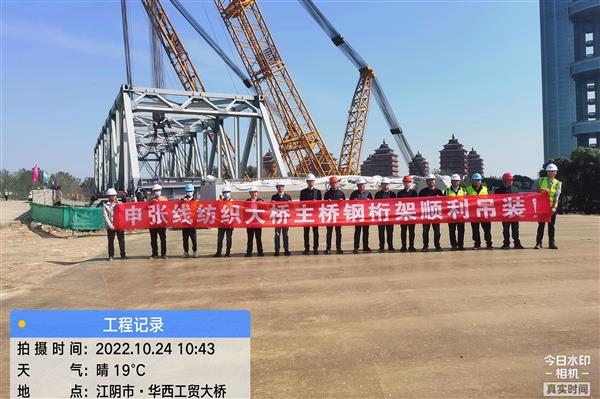

结合桁架自重大、跨度大,且需上跨河道施工风险大的特点,为确保施工安全,总监办督促施工单位编制专项施工方案并进行专家审查,同时编制了钢桁架施工监理实施细则,所有参与钢桁架施工的人员均进行了人、证审查和安全、技术交底。钢桁架杆件在后场加工制作,并在施工现场进行拼装,后采用1台600吨和1台500吨的浮吊将其整体一次性吊装到位。整体吊装前,总监办全面开展安全生产条件核查,查漏补缺,消除隐患,最终确保整个历时3小时的吊装工作安全、顺利完成。
浮吊船准备起吊 起吊平移过程中
调整桁架位置 吊装完成
建设意义
申张线华西纺织大桥改建工程项目是申张线(张家港-江阴段)航道整治工程的重要组成部分,是无锡港航今年的重点建设项目,于2022年4月开始施工,进展顺利,预计明年10月交工验收。
建成后大桥将有效改善申张线(张家港-江阴段)航道通航条件,提升通航安全水平,扩大通航容量,对航道沿线乃至区域的经济社会发展及水资源综合利用起到积极作用,同时也为当地居民群众的出行提供更好的交通便利服务与安全保障。持续优化的通航条件将推动江阴进一步发挥内河水运的优势和潜能,为完善长三角高等级航道网络,促进区域经济社会全面、协调、可持续发展作贡献。
二、望江立交西接线工程首桩开钻
此次开钻桩位为主线高架桥5#-8桩基,桩径为1.5米,桩长为55米,混凝土方量为97.4立方米,采用反循环成桩工艺。

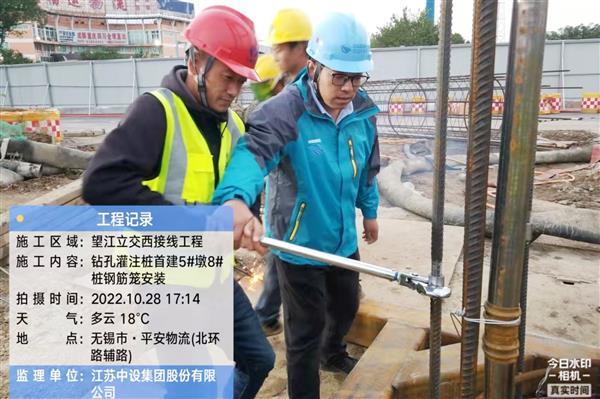

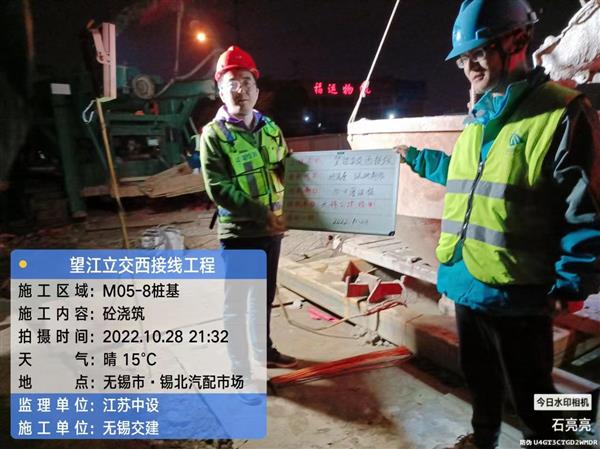

为确保首根桩基的顺利浇筑,总监办严格按照技术规范要求施工,审批项目部的桩基首件施工方案和安全质量保证措施,对进场机械设备进行全面性能检测和隐患排查。同时,总监办还明确了从测量放样、钻孔、清孔、钢筋笼吊装和混凝土浇筑等工序的各种指标控制,确保施工现场万无一失。
随着新的施工节点按时完成,该项目再掀大干热潮。总监办全体参建员工均表示,将以“首桩”为契机,积极贯彻“确保安全,严抓质量,进度取胜”的工作理念,坚守中设质量标准,提供中设服务方案,全力以赴完成项目各项任务目标。
