喜迎二〇二二,三笑大道顺利完成倒虹吸节点工程 发布日期:2022-01-12 浏览次数:2871 |

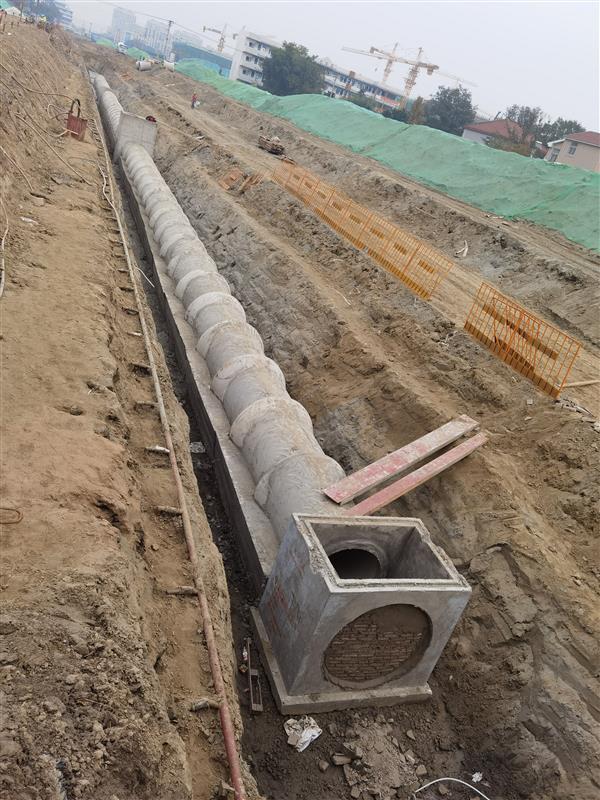

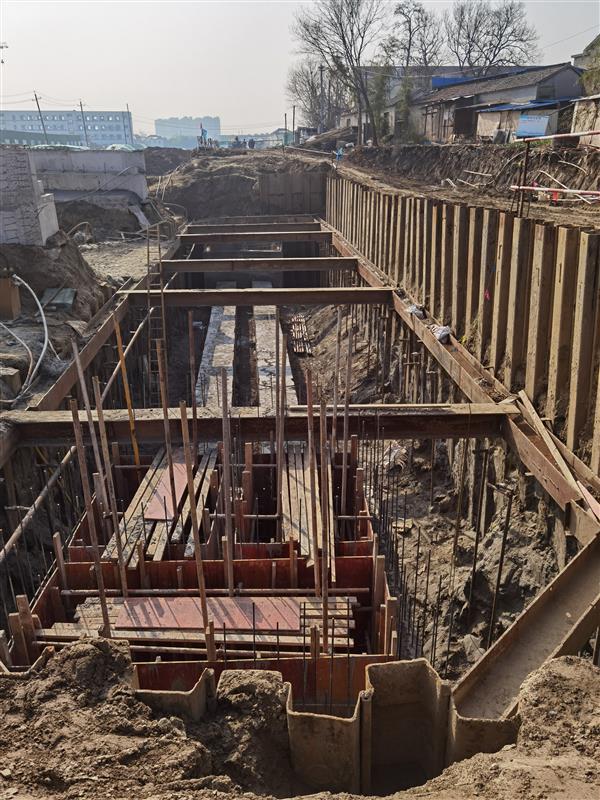

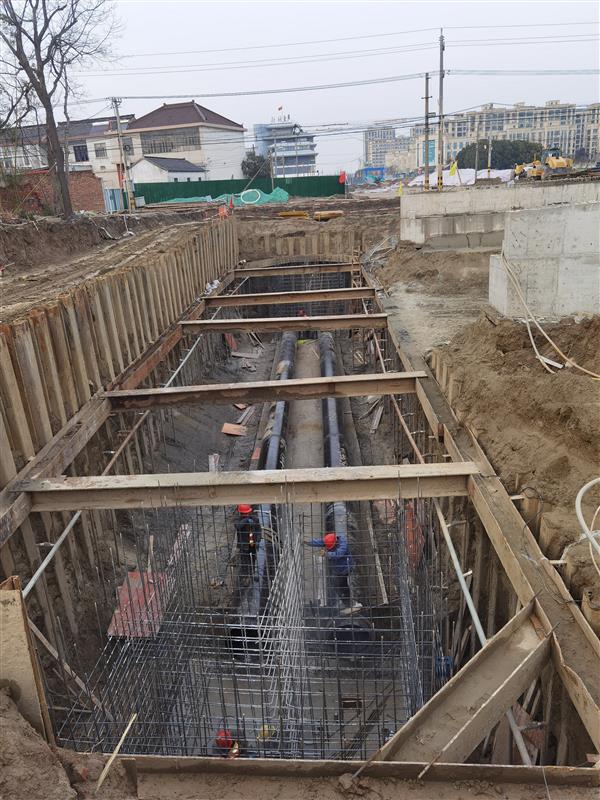

2022年1月12日,阳光透着暖意,三笑大道污水管倒虹吸深基坑工程在阳光中完成了最后一方砼的浇筑任务,倒虹吸工程为整个项目的节点工程,开挖深度达到8米,属于危大工程项目。项目部克服了地下水位高、开挖难度大的困难,于1月12日顺利完成钢管的埋设和砼的浇筑任务。污水管倒虹吸工程的完成,标志着三笑大道提前完成业主下达的春节前进度任务,也为春节后施工打下良好的进度基础。
项目简介
生态科技新城三笑大道(琼花大道-规划道路)提升改造工程位于扬州市杭集镇琼花大道与杭府街之间,是生态科技新城路网骨架的重要组成部分,道路整体呈南北走向,北起现状琼花大道,向南终于杭府街,全长1.260Km,道路等级为城市次干路,设计时速为40km/h。
因扬州疫情影响,项目开工时间推迟,实际开工日期在2021年10月份,这对整个项目进度产生较大的影响,根据业主指示和项目实际情况,南京院针对图纸进行了提前报备,在设计过程中紧密联系业主,根据业主意图和要求进行及时更改设计图纸,目前已经进入图纸审查阶段。施工项目部在接到业主开工指令后,立即着手对现场工地进行封闭管理,对疫情进行常态化管理。
项目进度
目前项目已经完成河塘处理18000m3,完成路基土方42000m3,完成雨污水管道1800m,完成电力管道560m,完成新生产河桥梁下部结构和板梁预制。项目总计完成工程进度的40%,完成产值3000余万元。
总结2021,展望2022,项目部将总结经验,再接再厉,为2022年任务的顺利开展做好各项准备工作,保质保量完成本项目工程进度。
